Stiltje, eller?

Ja, den senaste tiden har inte mycket hänt. Men det har hänt större saker de senaste dagarna.

April

Under april månad, så var det mycket som fokuserades kring tillvalen på huset. I slutändan blev det en del som ändrades.

Parkett. Vi valde ett annat parkett än original. Vi ville ha en ljusare ton, för att flytta med solljus längre in i vardagsrummet. “LECCO” var original och vi valde istället “ABETONE”. Även trösklarna i huset byts till samma färg.

I båda badrummen bytte vi ut alla blandare, duschkabin, ventiler och annat till svarta.

Vi uppgraderade tvättmaskin och torktumlare med, till maskiner som klarade lite mer vikt än originalet. Vi köpte till skenor till ugnen, så att vi kan dra ut plåtarna som “lådor”.

Vårt kommande kök

Efter många turer fram och tillbaka, så slutade det så här:

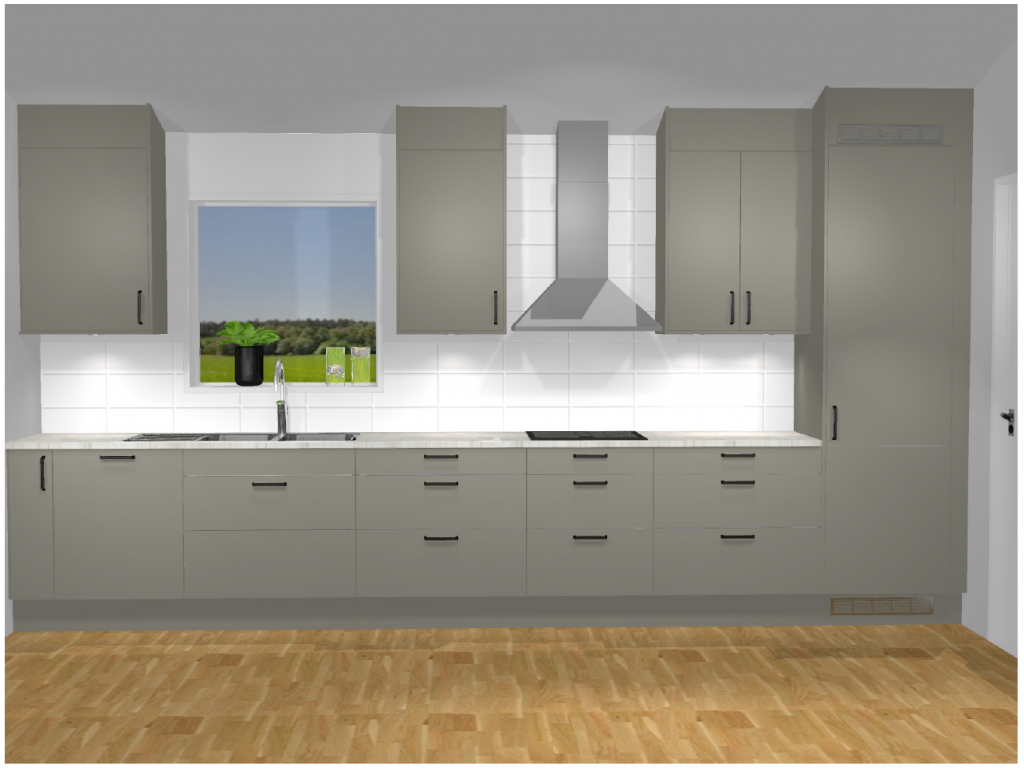

Kylen i skåpet till höger, diskmaskin nästan längst bort till vänster. Pga snedtaket, så blev fläkten extra dyr, då de måste ha en bit extra “skorsten” och dessutom snedsåga den. Kaklet stämmer hyfsat med det vi kommer välja. Vit, rektangulärt, matt och kanske lite mindre plattor än vad som syns här.

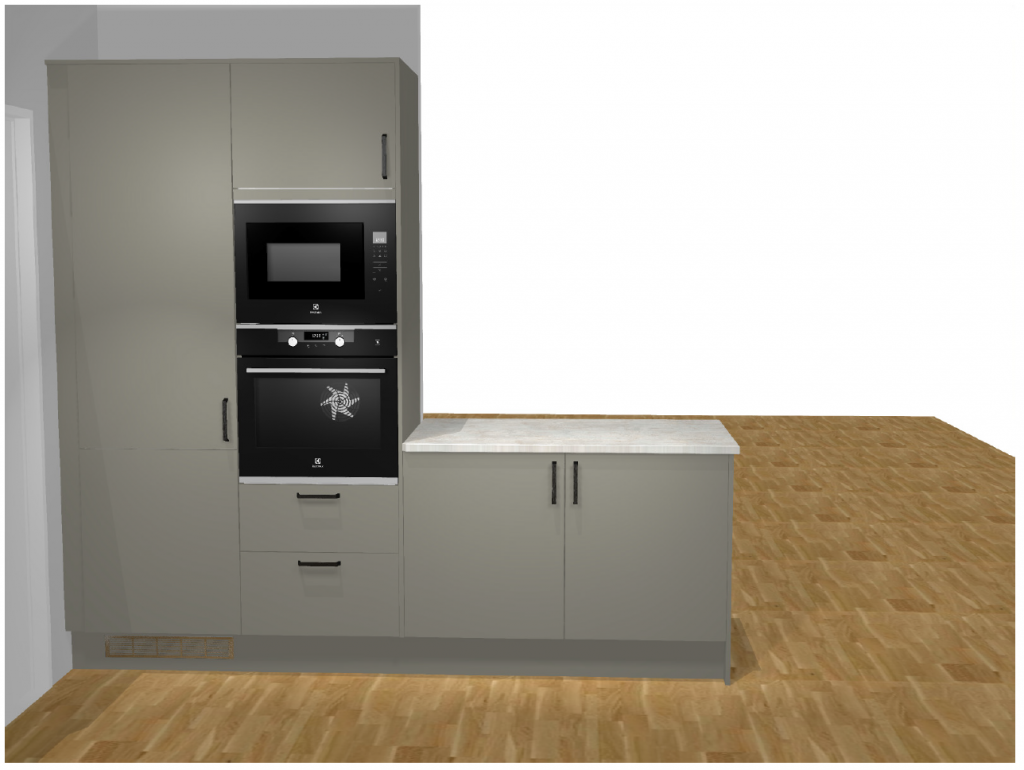

Frys i skåpet till vänster

Här ser man kökets placering ihop med vardagsrummet.

Maj

I maj var det ganska lite saker som hände. Det som hade störst betydelse, var att bygglovet beviljades den 9/5. 15/15 kungjordes det i tidningar och därefter fick vi vänta på att överklaganstiden skulle löpa ut.

Juni

Så, den 12:e juni löpte tiden ut för överklagan och bygglovet vann laga kraft. Samma dag kontaktade vi Varbergshus och begärde att få avropa avtalet. Att vi ville göra det så fort som möjligt, beror på att vi hade skriftligt från Varbergshus att om vi avropade före 16:e juni, så skulle vi inte drabbas av en index-uppräckning. Index uppräckning innebär att om det tar mer än 12 månader från avtal till dess att stommen reses på huset, så har de rätt att fakturera ev. prishöjningar p.g.a. inflation t.ex.. Och eftersom vi alla vet hur inflationen är just nu, så vill man inte åka på 5-10% extra på slutet.

13:e juni skrev vi på avropet och sen brakade “h-lvetet” lös. Varbergshus skruvade upp tempot och planerade in hela byggprocessen. Själva fick vi kontakta entreprenadfirman, brunnsborrarna och ställde massa frågor till projektledaren på Varbergshus.

Normalt, så har man byggström när man bygger ett hus. Den permanenta anslutningen sker senare. Men vi har hört att byggström kostar mycket, så mycket som +150% på spotpriserna. Och med tanke på att vi räknade med ca 45000kr för byggström, så kan man spara massor, om man istället för byggström, köper ett markmätarskåp direkt, som har uttag för byggström. Då får vi en riktig mätare på plats direkt och kan teckna ett vanligt el-handels-avtal med t.ex. Tibber och betala spotpriserna istället.

Sen fick vi också reda på att den 20:e juni, så påbörjas avverkning av alla träd. ca 100 träd ska ner och 55 av dessa är ekar som är tillräckligt stora för att säljas till Kährs, som tillverkar parkettgolv av dem. Och det roliga är att är just Kährs som ska leverera ek-parkett till vårt hus. Kanske att det blir våra träd som hamnar på vore golv? Inte troligt, men det hade varit lite roligt om så blev fallet.

Planeringen

Här kommer den preliminära planering för bygget.

Vecka 25 – Avverkning av träd.
Vecka 32 – Startmöte med projektledaren.
Vecka 33 – Tekniskt samråd med kommunen. Då ges startbesked.
Vecka 35-41 Schaktning, vatten och avlopp mm.
Vecka 38 ska sprängningarna vara klara
Vecka 39-40 Borrning av drickvattenbrunn.
Vecka 39-41 så byggs vägar mm klart.
Vecka 41 Finutstakning av huset
Vecka 42-44 Grunderna byggs
Vecka 45 Stommen börjar resas för både hus och garage.
Vecka 16 Preliminär besiktning
Vecka 18 Slutbesiktning

More to explorer

Två veckor sen sist

De senaste två veckorna har det varit en del mail som gått fram och tillbaka. Bygglovet Vi hade missat att skicka in
